Hệ kèo thép mạ 2 lớp

Thông tin sản phẩm
  • Thông số sản phẩm: Sản phẩm được sản xuất theo tiêu chuẩn của Australia (Úc)

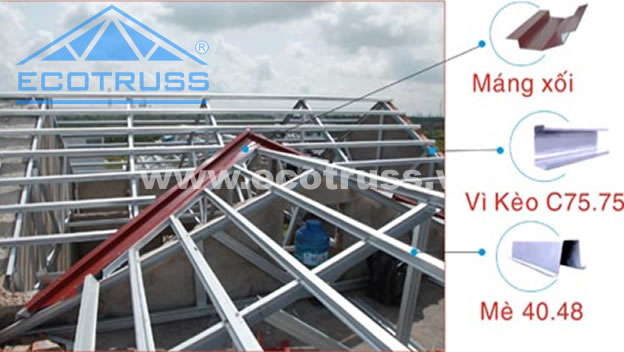

  • Kiều dáng: Vì kèo: C75.75 (cao 75mm Dày 7.5 dem) hình dạng chữ C được chấn hai sóng ở mặt hông nhằm hỗ trợ độ cứng cho sản phầm.
  • Kiểu dáng: Mè (li tô) TS 40.48 (Cao 40mm dày 4,8Dem) Hình dạng Omega có uốn cong hai miếp tạo độ cứng cho sản phẩm.

Giá: Liên hệ

Giá: 0 đ

Giá thị trường: 0 đ

Tiết kiệm: 0 đ

100% bảo vệ người mua hàng

Hỗ trợ mua hàng
0978 713 696

Thêm vào giỏ hàng

Thông tin chi tiết

Kết cấu hệ kèo 2 lớp được liên kết dạng vì kèo C75.75 + đoàn tay TS40.48







Thông số sản phẩm: Sản phẩm được sản xuất theo tiêu chuẩn của Australia (Úc)
Kiều dáng: Vì kèo: C75.75 (cao 75mm Dày 7.5 dem) hình dạng chữ C được chấn hai sóng ở mặt hông nhằm hỗ trợ độ cứng cho sản phầm.
Kiểu dáng: Mè (li tô) TS 40.48 (Cao 40mm dày 4,8Dem) Hình dạng Omega có uốn cong hai miếp tạo độ cứng cho sản phẩm.

* Giới thiệu tổng quảt về hệ Vì kèo 2 lớp: Hệ vì kèo hai lớp là một tổ hợp giữa các thanh C75.75 được chế tạo thành một vì kèo liên kết bằng vít tự khoan cường độ cao, Được Định vị vào dầm bê tông bằng Buloong nỡ 100x120mm hoặc 120x150mm và liên kết các vì kèo với nhau bằng các thanh giằng bụng, Phần lợp ngói sẽ được bắt đòn tay (li tô) TS 40.48 theo các tiêu chuẩn ngói lợp (Khoảng 320mm - 370mm).

  • Khoảng cách kèo tối ưu là 1,2m - 1,45m.
  • Khoảng vượt nhịp kinh tế đối với mái lợp ngói là 18m.

Thông số kỹ thuật:

I./ Tiêu chuẩn thiết kế:
- Tiêu chuẩn tải trọng và tác động
  • TCVN 2737-1989
  • AS 1170.1-1989
  • AS 1170.2-1989
  • Tiêu chuẩn Úc AS/NZ 4600-1996
  • Độ võng kèo theo phương đứng = L/250
  • Độ võng xà gồ theo phương đứng =L/150
  • Cường độ vít liên kết
- Vít tự khoan liên kết, mạ kẽm loại 12-14×20mm – HEX có cường độ chịu cắt ≥6,8KN
- Bulong nở M12×150
  • Tiêu chuẩn tính toán thiết kế: AS/NZ 4600-1996
II./ Giới thiệu sản phẩm
Hệ kèo ECOTRUSS được sản xuất từ thép mạ có cường độ 5.500kg/cm2 ; trọng lượng lớp mạ tối thiểu đạt 150g.m2

III./ Trọng lượng thiết kế
Tỉnh tải(kg/m2) - NGÓI 0.6N/m2 ( bao gồm trọng lượng bản than kèo)
- TRẦN 0.1kN/m2
Hoạt tải: 0.25 kN/m2
Nếu không có yêu cầu, tất cả các kèo không được thiết kế để chịu tải trọng của bồn nước, tấm năng lượng mặt trời hoặc phân bố tải trọng khác.
Nếu có yêu cầu thiết kế, khi lắp đặt bồn nước và các tải trọng khác phải được đặt đúng vị trí của bản vẽ chi tiết kèm theo.
Tất cả các kèo phải được đặt đúng vị trí mà bản vẽ chỉ định.

IV./ Chi tiết liên kêt chuẩn
Tất cả các mặt phẳng trên của đà beetong cốt thép cần phảo được tô phẳng trước khi đặt hệ giàn.
Số lượng vít tại mỡi nút giàn phải được bắn đúng theo bản vẽ thiết kế.

V./ Tổ hợp và lắp dựng kèo
  • Tất cả các kèo phải được lắp ráp theo đúng bản vẽ thiết kế.
  • Tất cả công việc lắp đặt phải được làm đúng theo quy trình.
Hướng dẫn lắp đặt của nhà sản xuất.
- Tất cả các kèo phải được lắp đặt thẳng đứng trong mặt phẳng kèo và không được phép sai số quá 50mm ngaoif mặt phẳng kèo.

VI./ Đặt ngói
a/ Khi chất ngói lên mái để tiến hành lợp ngói, ngói không được chồng quá 4 viên/chồng trên đòn tay và chồng ngói phải được đặt đúng vị trí của kèo, không được đặt ở vị trí khoảng giửa của đòn tay.
b/ Tất cả các kèo sau khi lắp dựng phải được nghiệm thu hoàn chỉnh bởi giám sát của nàh sản xuất trước khi lợp ngói.

VII./ Đòn tay:
Khi liên kết nối đòn tay phải bắn số vít theo quy cách thể hiện trên bản vẽ

VIII./ Hệ giằng mái:
Tất cả các kèo phải được giằng tạm thới trong quá trình lắp đặt và giằng cố định hoàn chỉnh theo bản vẽ thiết kế trước khi tiến hành lợp ngói.



Biện Pháp thi Công:

Giải pháp thi công chi tiết các hạng mục trong công trình :

I. Biện Pháp Chuẩn Bị Thi Công:
- Chuẩn bị mặt bằng thi công: nhận bàn giao mặt bằng mi.
- Chuẩn bị bố trí khu vực tập kết xe máy, thiết bị, văn phòng ban chỉ huy, lán trại công nhân, kho vật tư …..
- Thực hiện các thủ tục hành chính với các cơ quan chức năng về việc khởi hành công trình.
Sau khi nghiên cứu hồ sơ thiết kế và tham gia thực tế công trình, công ty chúng tôi dự kiến áp dụng các biện pháp tổ chức thi công và giải pháp kỹ thuật để thực hiện công trình cụ thể sau:

I.1 Vận chuyển thiết bị:
- Thiết bị được vận chuyển đến công trình trước khi thi công công việc cần thiết bị đó.
Trước khi thi công phải vận hành thử thiết bị và kiểm tra lại thiết bị để đảm bảo thiết bị hoạt động tốt và an toàn.
- Thiết bị vận chuyển đến công trình phải đúng chức năng và công suất như trong hồ sơ mời thầu.

I.2 Kho bãi lán trại:
- Bố trí trong khuôn viên công trình.

I.3 Nhà vệ sinh tạm:
- Thực hiện một nhà vệ sinh tạm bố trí trong công trường để phục vụ cho cán bộ và công nhân công trường. Nhà vệ sinh này phải làm hầm tự hoại, bơm hút và tẩy rửa thường xuyên tránh nghẹt cầu, gây ô nhiễm môi trường. Nhà vệ sinh tạm được dỡ bỏ sau khi nhà thầu hoàn tất công việc của mình.

I.4 Chuẩn bị hiện trường và tiếp nhận mặt bằng thi công:
- Trước khi ký hợp đồng, chúng tôi sẽ tham gia công trường, chúng tôi sẽ tìm hiểu để biết tính chất của công trình, phương tiện ra vào, bãi tập kết vật liệu. Chúng tôi phải biết tất cả thông tin liên quan về nguồn điện, vật liệu, và các vấn đề khác.
- Chúng tôi cần có biện pháp an toàn lao động đối với các đường dây điện đi qua công trường.

I.5 Chuẩn bị vật tư, thiết bị trước khi thi công:
- Vật tư, thiết bị được tập kết tại công trình trước khi thi công. Chỉ có đầy đủ vật tư, thiết bị mới tiến hành thi công.

I.6 Đăng ký kế hoạch thi công cho toàn bộ công trình:
- Kế hoạch thi công chi tiết cho toàn bộ công trình sẽ được chúng tôi trình cho chủ đầu tư và giám sát A trước khi chúng tôi tiến hành thi công công trình.

I.7 Điện thi công:
- Nếu xin đấu nối đượcvới nguồn điện hiện hữu với công trình cũ, nhà thầu sẽ lắp điện kế để đo mức độ tiêu thụ, sau đó, thanh toán chi phí điện cho cơ quan chủ quản.
- Máy phát điện sẽ duy truỳ tại công trình, đề phòng những khi mất điện đột xuất trong lúc đang thi công khẩn cấp (chẳng hạn khi đang đổ bêtông).


II. Thi công công trình chính:



II.1 Công tác thi công hệ kèo ECOTRUSS:



  1. Tập kết vật liệu.
  2. Cắt các chủng loại vật tư theo thiết kế để lắp dựng hệ khung kèo.
  3. Lắp dựng hệ khung kèo theo qui trình thiết kế.

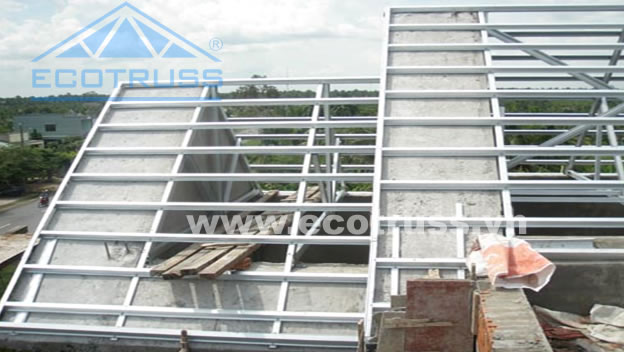

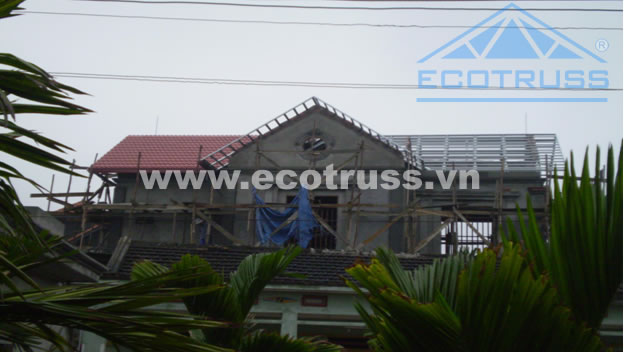

  4. Sau khi lắp dựng xong hệ kèo sẽ tiến hành bắn đòn tay lợp ngói.

II.2 Công tác lắp đặt ngói:
  1. Tập kết ngói lên mái.

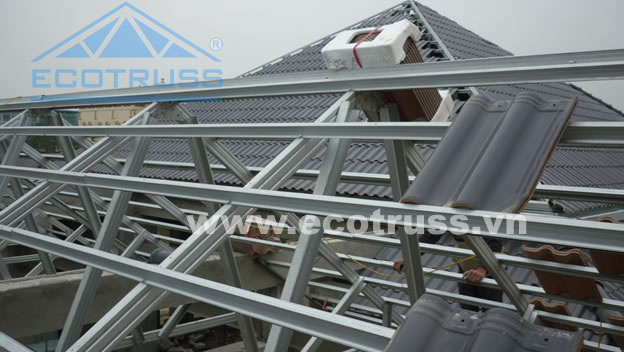

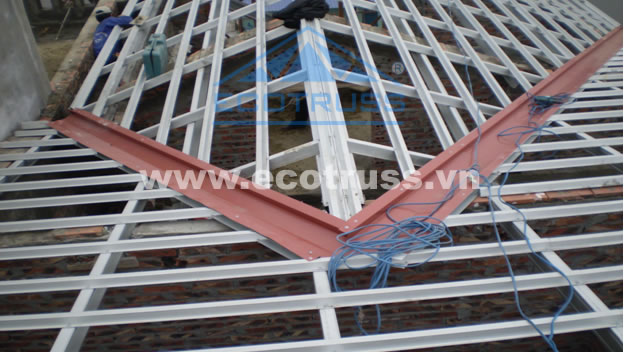

  2. Tiến hành lợp ngói theo thiết kế.

Hãy liên hệ với chúng tôi, chúng tôi sẽ cử kỹ thuật xuống tận công trình tư vấn và thiết kế miễn phí hệ mái giúp bạn. Bạn chỉ cần đưa ra quyết định cuối cùng sau khi đã lựa chọn phương án.


Thông tin liên hệ:

Công ty TNHH SX TM Thép Hữu Phát
Địa chỉ: Thôn Cựu Quán, Xã Đức Thượng Huyện Hoài Đức, TP.Hà Nội
Email: thephuuphat@gmail.com
Website: http:ecotruss.vn
Hotline: 0978.713.696
