Kết cấu sử dụng Thanh câu phong (C40.75) bắt bằng Buloog nở trực tiếp
lên mái bê tông và lớp li tô TS 40.48
hoặc 35.40.
Thông số sản phẩm: Sản phẩm được sản xuất theo tiêu
chuẩn của Australia (Úc).

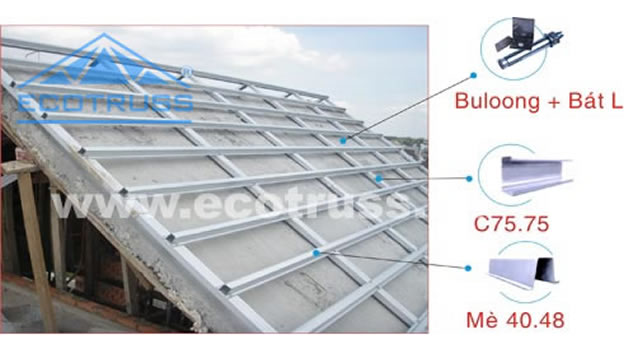

Kiều dáng: Cầu phong C40.75 (cao 40mm Dày 7.5 dem)
hình dạng chữ C được chấn hai sóng ở mặt hông nhàm
hỗ trợ độ cứng cho sản phầm.
Kiểu dáng: Mè (li tô) TS 40.48 (Cao 40mm
dày 4,8Dem) Hình dạng Omega có uốn cong hai miếp tạo độ
cứng cho sản phẩm.
* Giới thiệu tổng quảt về hệ kèo mái bê tông
lợp ngói: Hệ kèo hai lớp cho mái bê tông
là một tổ hợp giữa các thanh C40.75 được định vị trên
sàn bê tông mái bằng các buloong nở 10x80mm
hoặc 10x100mm tạo một lớp rui để bắn li tô lợp ngói, Phần
lợp ngói sẽ được bắt đòn tay (li tô) TS 40.48 theo
các tiêu chuẩn ngói lợp (Khoảng 320mm - 370mm).

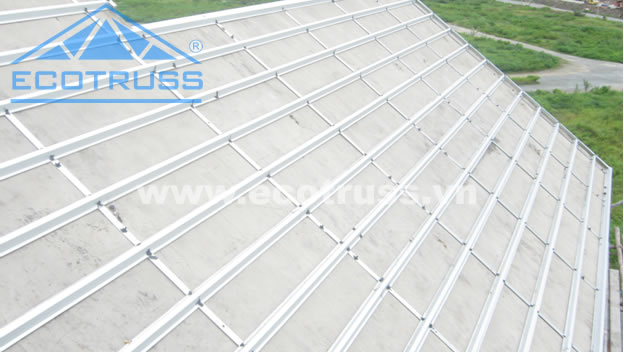

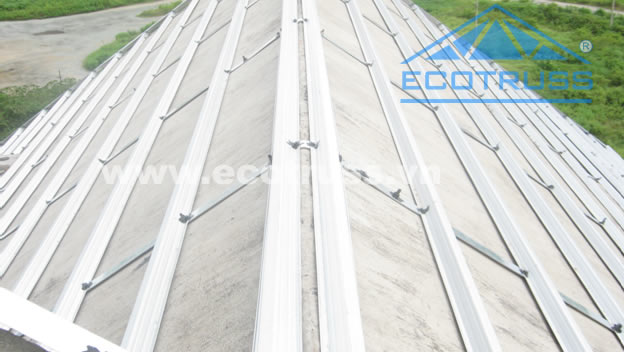

- Khoảng cách cầu phong tối ưu là 1,2m - 1,45m.
- Khoảng cách mè (li tô) 320 - 370mm.
Ưu điểm cửa hệ cầu phong + li tô cho mái bê
tông:
- Thi công lắp đặt nhanh chóng, độ an toàn
và chính xác cao.
- Giảm chi phí nhân công và chi phí
quản lý công trường.
- Tạo đồ bền cho mái về lâu dài và dễ
dàng thay thế ngói và tháo giỡ.
- Cách nhiệt cho sàn bê tông
mái.
- Giảm tải cho mái (kết cấu sàn).
Một số ưu điểm vượt trội của hề bê tông so với các
phương pháp truyền thông:
- Chống gỉ sắt so với thép đen, thời gian bảo hành
lâu, chi phí tương đối cạnh tranh so với thép đen.
- Giảm thời gian thi công so với dán ngói trực
tiếp vào sàn bê tông mái, giảm chi phí
cán phẳn và đắp gờ dán ngoi,...
- Giảm tải trọng cho mái.
Thông số kỹ thuật:
I./ Tiêu chuẩn thiết kế:
- Tiêu chuẩn tải trọng và tác động
+ TCVN 2737-1989
+ AS 1170.1-1989
+ AS 1170.2-1989
+ Tiêu chuẩn Úc AS/NZ 4600-1996
+ Độ võng kèo theo phương đứng = L/250
+ Độ võng xà gồ theo phương đứng =L/150
+ Cường độ vít liên kết
- Vít tự khoan liên kết, mạ kẽm loại 12-14×20mm –
HEX có cường độ
chịu cắt ≥6,8KN
- Bulong nở M12×150
+ Tiêu chuẩn tính toán thiết kế: AS/NZ 4600-1996
II./ Giới thiệu sản phẩm
Hệ kèo ECOTRUSS được sản xuất từ thép mạ có cường độ
5.500kg/cm2 ; trọng lượng lớp mạ tối thiểu đạt 150g.m2
III./ Trọng lượng thiết kế
Tỉnh tải(kg/m2) - NGÓI 0.6N/m2 ( bao gồm trọng lượng bản than
kèo)
- TRẦN 0.1kN/m2
Hoạt tải: 0.25 kN/m2
Nếu không có yêu cầu, tất cả các kèo
không được thiết kế để chịu tải trọng của bồn nước, tấm năng lượng mặt
trời hoặc phân bố tải trọng khác.
Nếu có yêu cầu thiết kế, khi lắp đặt bồn nước và
các tải trọng khác phải được đặt đúng vị trí của
bản vẽ chi tiết kèm theo.
Tất cả các kèo phải được đặt đúng vị trí
mà bản vẽ chỉ định.

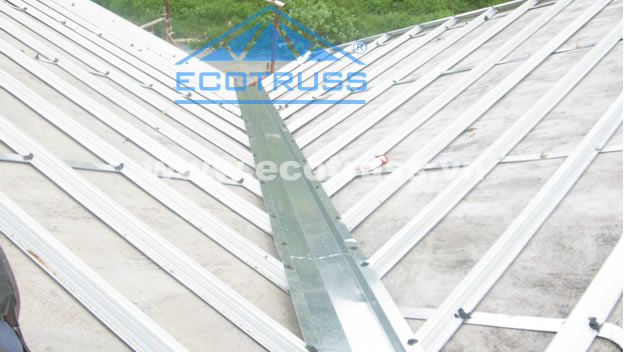

IV./ Chi tiết liên kêt chuẩn
Tất cả các mặt phẳng trên của đà beetong cốt
thép cần phảo được tô phẳng trước khi đặt hệ giàn.
Số lượng vít tại mỡi nút giàn phải được bắn
đúng theo bản vẽ thiết kế.
V./ Tổ hợp và lắp dựng kèo
- Tất cả các kèo phải được lắp ráp theo đúng
bản vẽ thiết kế.
- Tất cả công việc lắp đặt phải được làm đúng theo quy
trình.
Hướng dẫn lắp đặt của nhà sản xuất.
- Tất cả các kèo phải được lắp đặt thẳng đứng trong mặt
phẳng kèo và không được phép sai số quá 50mm
ngoài mặt phẳng kèo.
VI./ Đặt ngói
a/ Khi chất ngói lên mái để tiến hành lợp
ngói, ngói không được chồng quá 4 viên/chồng
trên đòn tay và chồng ngói phải được đặt đúng
vị trí của kèo, không
được đặt ở vị trí khoảng giửa của đòn tay.
b/ Tất cả các kèo sau khi lắp dựng phải được nghiệm thu
hoàn chỉnh bởi giám sát của nhà sản xuất trước khi
lợp ngói.
VII./ Đòn tay:
Khi liên kết nối đòn tay phải bắn số vít theo quy
cách thể hiện trên bản vẽ
VIII./ Hệ giằng mái:
Tất cả các kèo phải được giằng tạm thới trong quá
trình lắp đặt và giằng cố định hoàn chỉnh theo bản vẽ
thiết kế trước khi tiến hành lợp ngói.
Biện Pháp thi Công:
Giải pháp thi công chi tiết các hạng mục trong
công trình :
I. Biện Pháp Chuẩn Bị Thi Công:
- Chuẩn bị mặt bằng thi công: nhận bàn giao mặt bằng mi.
- Chuẩn bị bố trí khu vực tập kết xe máy, thiết bị, văn
phòng ban chỉ huy, lán trại công nhân, kho vật tư
…..
- Thực hiện các thủ tục hành chính với các cơ
quan chức năng về việc khởi hành công trình.
Sau khi nghiên cứu hồ sơ thiết kế và tham gia thực tế
công trình, công ty chúng tôi dự kiến áp
dụng các biện pháp tổ chức thi công và giải
pháp kỹ thuật để thực hiện công trình cụ thể sau:
I.1 Vận chuyển thiết bị:
- Thiết bị được vận chuyển đến công trình trước khi thi
công công việc cần thiết bị đó.
Trước khi thi công phải vận hành thử thiết bị và kiểm
tra lại thiết bị để đảm bảo thiết bị hoạt động tốt và an
toàn.
- Thiết bị vận chuyển đến công trình phải đúng chức
năng và công suất như trong hồ sơ mời thầu.
I.2 Kho bãi lán trại:
- Bố trí trong khuôn viên công trình.
I.3 Nhà vệ sinh tạm:
- Thực hiện một nhà vệ sinh tạm bố trí trong công
trường để phục vụ cho cán bộ và công nhân công
trường. Nhà vệ sinh này phải làm hầm tự hoại, bơm
hút và tẩy rửa thường xuyên tránh nghẹt cầu,
gây ô nhiễm môi trường. Nhà vệ sinh tạm được dỡ bỏ sau
khi nhà thầu hoàn tất công việc của mình.
I.4 Chuẩn bị hiện trường và tiếp nhận mặt bằng thi
công:
- Trước khi ký hợp đồng, chúng tôi sẽ tham gia
công trường, chúng tôi sẽ tìm hiểu để biết
tính chất của công trình, phương tiện ra vào,
bãi tập kết vật liệu. Chúng tôi phải biết tất cả
thông tin liên quan về nguồn điện, vật liệu, và các
vấn đề khác.
- Chúng tôi cần có biện pháp an toàn lao
động đối với các đường dây điện đi qua công trường.
I.5 Chuẩn bị vật tư, thiết bị trước khi thi công:
- Vật tư, thiết bị được tập kết tại công trình trước khi thi
công. Chỉ có đầy đủ vật tư, thiết bị mới tiến hành thi
công.
I.6 Đăng ký kế hoạch thi công cho toàn bộ
công trình:
- Kế hoạch thi công chi tiết cho toàn bộ công
trình sẽ được chúng tôi trình cho chủ đầu tư
và giám sát A trước khi chúng tôi tiến
hành thi công công trình.
I.7 Điện thi công:
- Nếu xin đấu nối đượcvới nguồn điện hiện hữu với công trình
cũ, nhà thầu sẽ lắp điện kế để đo mức độ tiêu thụ, sau đó,
thanh toán chi phí điện cho cơ quan chủ quản.
- Máy phát điện sẽ duy truỳ tại công trình, đề
phòng những khi mất điện đột xuất trong lúc đang thi công
khẩn cấp (chẳng hạn khi đang đổ bêtông).
II. Thi công công trình chính:
II.1 Công tác thi công hệ kèo
ECOTRUSS:

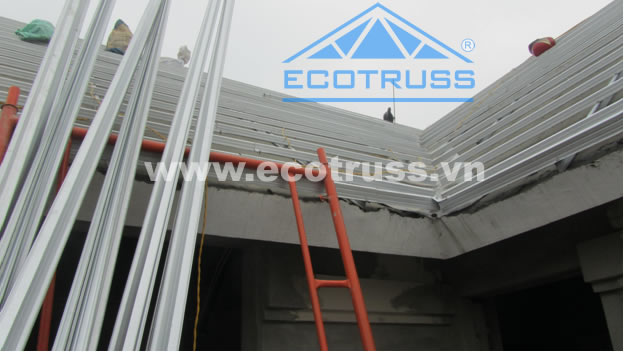

- Tập kết vật liệu.
- Cắt các chủng loại vật tư theo thiết kế để lắp dựng hệ khung
kèo.
- Lắp dựng hệ khung kèo theo qui trình thiết kế.

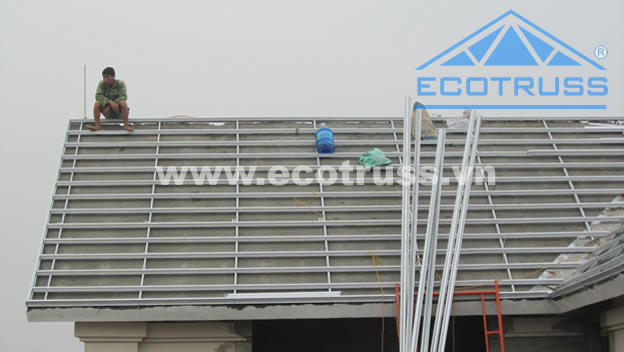

- Sau khi lắp dựng xong hệ kèo sẽ tiến hành bắn
đòn tay lợp ngói.
II.2 Công tác lắp đặt ngói:
- Tập kết ngói lên mái.
- Tiến hành lợp ngói theo thiết kế.
Hãy liên hệ với chúng tôi, chúng
tôi sẽ cử kỹ thuật xuống tận công trình tư vấn và
thiết kế miễn phí hệ mái giúp bạn. Bạn chỉ cần đưa ra
quyết định cuối cùng sau khi đã lựa chọn phương
án
Thông tin liên hệ:
Công ty TNHH SX TM Thép Hữu Phát
Địa chỉ: Thôn Cựu Quán, Xã Đức Thượng Huyện
Hoài Đức, TP.Hà Nội
Email: thephuuphat@gmail.com
Website: http:ecotruss.vn
Hotline: 0978.713.696
